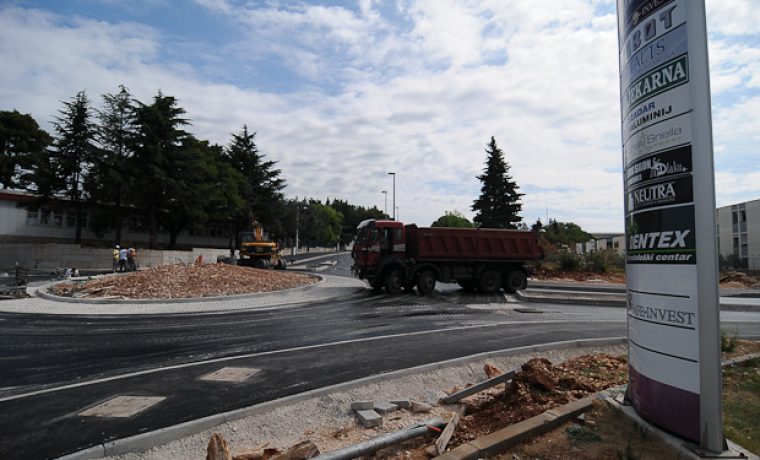

Nakon stanke zbog turističke sezone, koja je ove godine zbog lijepog vremena bila i nešto duža, nastavljeni su radovi na izgradnji kolektora visoke zone grada Zadra preko kojeg će se kućanstva spojiti na uređaj za pročišćavanje otpadnih voda Centar Zadar te radovi na distributivnoj mreži plinovoda. Krajem rujna zatvoren je Put Bokanjca, a radovi u toj ulici bi trebali biti gotovi do kraja travnja sljedeće godine.
Kako kaže zamjenik gradonačelnika Darko Kasap, za petnaestak dana bi trebali početi radovi u Ulici Domovinskog rata, tj. na 4. fazi izgradnje kolektora.
– Zbog radova će se zatvoriti ta ulica, od rotora na križanju s Ulicom Nikole Tesle do Ulice Edvina Androvića, potom se radovi nastavljaju od Androvićeve do vrtića Višnjik, tj. do Kauflanda i onda od Kauflanda do Puta Stanova. Takav je zasad plan, a policija se još treba usuglasiti s takvim rasporedom zatvaranja prometa. Izgradnju kolektora prati i izgradnja ostale pripadajuće komunalne infrastrukture, govori Kasap.
Kroz nekoliko dana očekuje se i puštanje u promet dijela Ulice Benka Benkovića do Lidla. Radovi u cijeloj Ulici Benka Benkovića bi trebali biti gotovi do kraja godine.
U tijeku su i radovi na sekundarnim mrežama na Boriku i na Višnjiku da bi se kućanstva mogla spojiti na kolektor. Oba projekta većim dijelom financiraju Hrvatske vode. Izgradnja sekundarne mreže na Boriku stoji 1,5 milijuna kuna, a na Višnjiku 2,8 milijuna kuna.
– Radovi na sekundarnim mrežama se nastavljaju po planu, bit će samo prekid od dva tjedna u vrijeme blagdana u prosincu. Radovi bi trebali biti gotovi sredinom proljeća, navodi Kasap.
Izgradnja kolektora visoke zone bi trebala biti gotova do kraja 2013. godine, po završetku 3. faze izgradnje koja podrazumijeva izgradnju nove prometnice od Puta Stanova do Ulice Hrvoja Ćustića pa do Ulice Ante Starčevića, tj. Bulevara.
Taj rok se ne bi trebao probiti, s obzirom na to da tako uvjetuje Svjetska banka, ali nekim građanima se čini da su se svi radovi u gradu u zadnje vrijeme usporili pa sumnjaju da je za planirane radove ponestalo novca.
– Za sve te projekte su sredstva osigurana i za njih novca ima. Recimo, radovi u Ulici Benka Benkovića su se usporili zbog ‘šume instalacija’ koja se tamo nalazila. A pri takvim radovima treba biti vrlo oprezan da se ne ošteti optički kabel čija je sanacija jako skupa. Eventualno se zbog takvih stvari uspore radovi, ali inače sve ide po planu, zaključuje Kasap.
