Iz Lučke uprave Zadar stigao je novi foto izvještaj stanja radova, koji se odvijaju u sklopu projekta "Rekonstrukcija i izgradnja lučke infrastrukture Grad Zadar-Poluotok", u javnosti poznatijeg kao obnova zadarske rive.

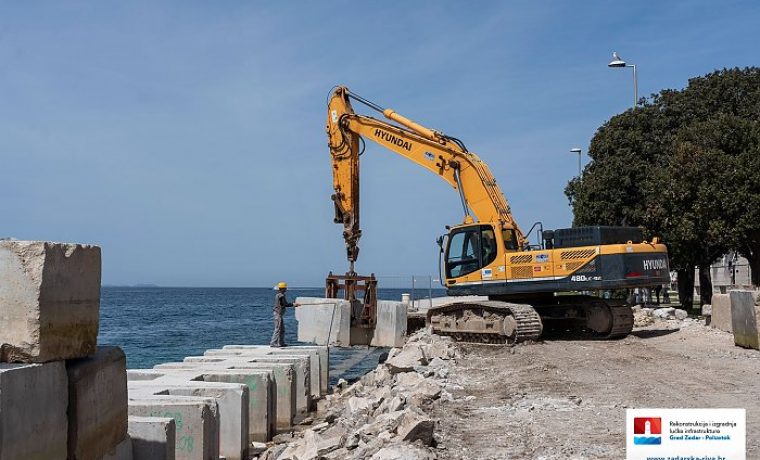

- Radovi napreduju sukladno predviđenom planu. Od početka radova 29. srpnja 2021. godine do 31. ožujka 2022. godine izvršeno je ukupno 42% predviđenih radova, javljaju iz LUZ-a uz detaljnu tehničku specifikaciju odrađenog posla na Obali kralja Petra Krešimira IV. i Liburnskoj obali.

OBALA KRALJA PETRA KREŠIMIRA IV:

Dio 1 (od zgrade Sveučilišta do zgrade bivšeg hotela Zagreb)

  • Završeni svi nadmorski i podmorski iskopi
  • Ugrađeno 192 kom montažnih I elemenata
  • Ugrađeno 97 kom montažnih blokova čuvara
  • Ugrađeno 153 m2 sačuvanih kamenih blokova - obloge obalnog zida
  • Ugrađeno 130 m2 novih kamenih blokova - obloge obalnog zida

Dio 2 (od zgrade bivšeg hotela Zagreb do gata)

  • Završeni svi nadmorski i podmorski iskopi
  • Ugrađeno 178 kom montažnih I elemenata
  • Ugrađeno 89 kom montažnih blokova čuvara

Dio 4 (od gata do Morskih orgulja)

  • Završeni svi nadmorski i podmorski iskopi
  • Ugrađeno 122 kom montažnih I elemenata

Ukupno je na Obali kralja Petra Krešimira IV ugrađeno 492 montažnih l elementa - betonskih blokova dimenzija cca 3 m x 2,3 m, težine 13,5 tona svaki.

REKONSTRUKCIJA ZAOBALNOG DIJELA LIBURNSKE OBALE

  • Završeni radovi na 1. dionici Liburnske obale u dužini od 130 m`
  • Završeni radovi na 2. dionici Liburnske obale u dužini od 150 m`
  • U tijeku su radovi na 3. dionici Liburnske obale u dužini od 120 m`

Do 31.3.2022. godine na Liburnskoj obali je:

Ugrađeno sveukupno 117 m` rubnih kamenih ploča između zaobalnog dijela obale i asfaltnog kolnika

Ugrađeno sveukupno 276 m` kamenih poklopnica
Ugrađeno sveukupno 1055 m2 kamenog opločnika na zaobalnom dijelu obale

Iz Lučke uprave Zadar ističu kako ulažu maksimalne napore kako bi opsežni radovi koji se odvijaju u sklopu projekta "Rekonstrukcija i izgradnja lučke infrastrukture Grad Zadar-Poluotok" u što manjoj mjeri otežavali redovno odvijanje pomorskog prometa, kao i normalnih funkcija i uobičajenog života našega grada, te se ovim putem još jednom zahvaljuje svim građanima, ali i ostalim dionicima na strpljenju koje pokazuju kako bi u konačnici svi zajedno, po završetku radova, mogli uživati u još ljepšoj zadarskoj rivi.

Lučka uprava Zadar ujedno koristi ovu priliku da svima zaželi sretan i blagoslovljen Uskrs uz simpatičnu projekciju nesvakidašnjih posjetitelja na zadarskoj rivi.

Zadarsku rivu nedavno je posjetila i ekipa iz Povezane Hrvatske, posebne stranice Ministarstva mora, prometa i infrastrukture posvećene velikim infrastrukturnim EU projektima.

Ukupna vrijednost projekta "Rekonstrukcija i izgradnja lučke infrastrukture Grad Zadar-Poluotok" je 67.489.388,11 kuna, od čega 56.616.917,39 kuna sufinancira Europska unija iz Kohezijskog fonda, dok nacionalni doprinos iznosi 9.991.220,72 kuna.
